第六章 專案管理
(二)要徑法
要徑法(CPM)與甘特圖不大相同,它能提供相當詳細的資料,以供暸解任何一項活動遲延所造成的影響,因此要徑

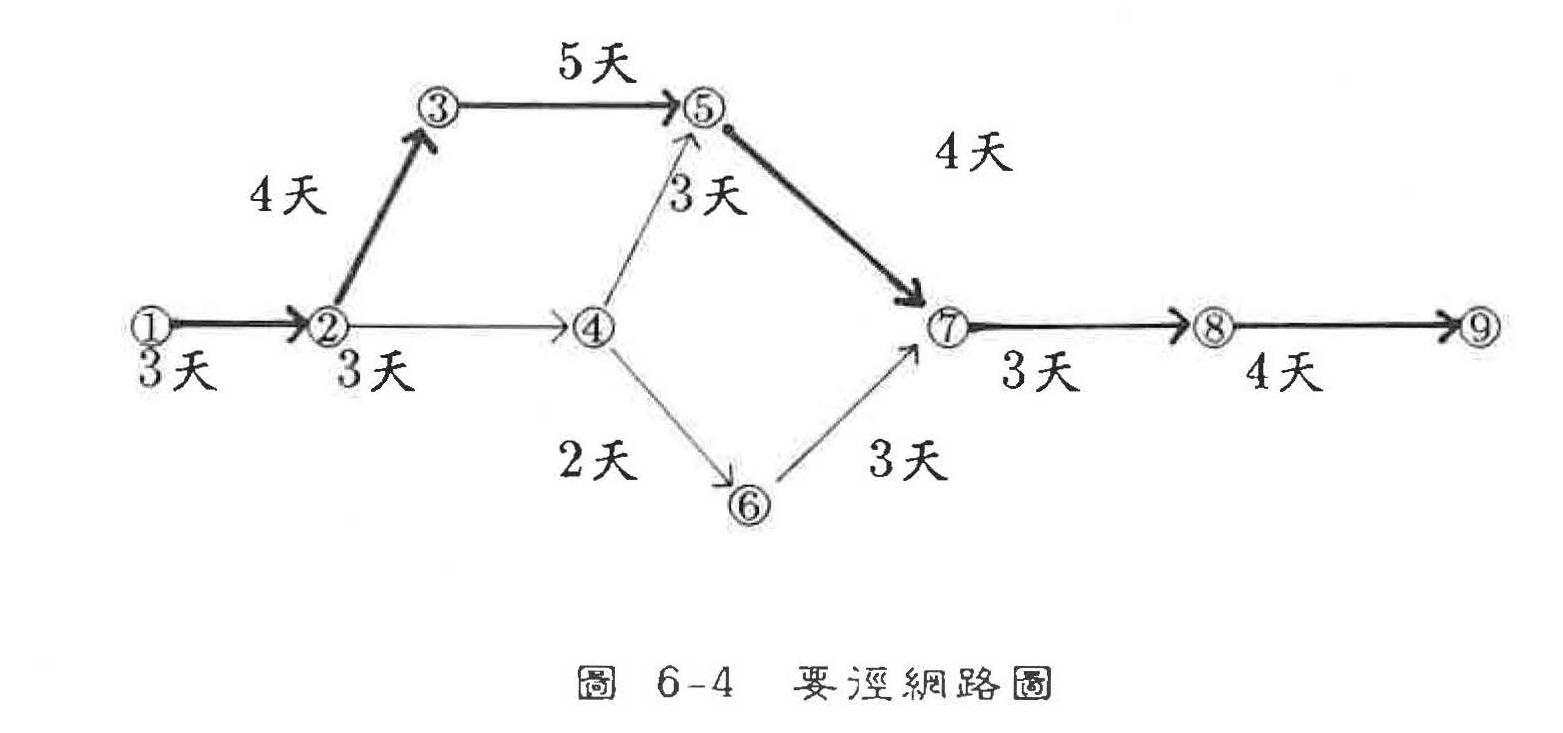

法能提供更詳細的訊息來評估專案的進度,反應出各項活動完成的比例,如圖6-4。

圖中,黑線代表要徑,要徑是網路圈中費時最長的路徑,也是最要緊的路徑,在要徑上的任何一個作業若有耽擱,
整個工期就無法完成。
(三)計畫評核術
計畫評核術(PERT)與要徑法類似,都是利用網路圖控制專案的活動時間,唯一不同的是PERT有機率性,PERT對每
個活動均採三時估計法,此三時為:樂觀時間、最可能時間、悲觀時間。估算每項活動的期望時間及時間變異係
數,對整個專案活動進行的時間能更詳盡的掌握。
四、技術子系統
技術子系統在整個專案活動中扮演了十分重要的角色,在專案活動規劃的初期,當專案目標確定之後,接著必須
確定現有的技術是否可行,如果技術上不可行,就必須重新制定目標,由於技術子系統牽涉各種機械、工程上的
專業知識,因此無法在此介紹,但這並不代表技術子系統可以忽視,事實上,專案的成功與否,與技術是否適當
有著密切的關係,因此技術子系統與其他子系統一樣重要。
五、人力資源子系統
人力資源子系統主要是處理專案推行進程中所牽涉的溝通、領導、激勵等問題。
(一)溝通
一位專案主管在尋常活動中有四個重要的溝通對象﹒分別是:高階主管、專案成員、直線主管和其他專案主管以
及專案委託者。

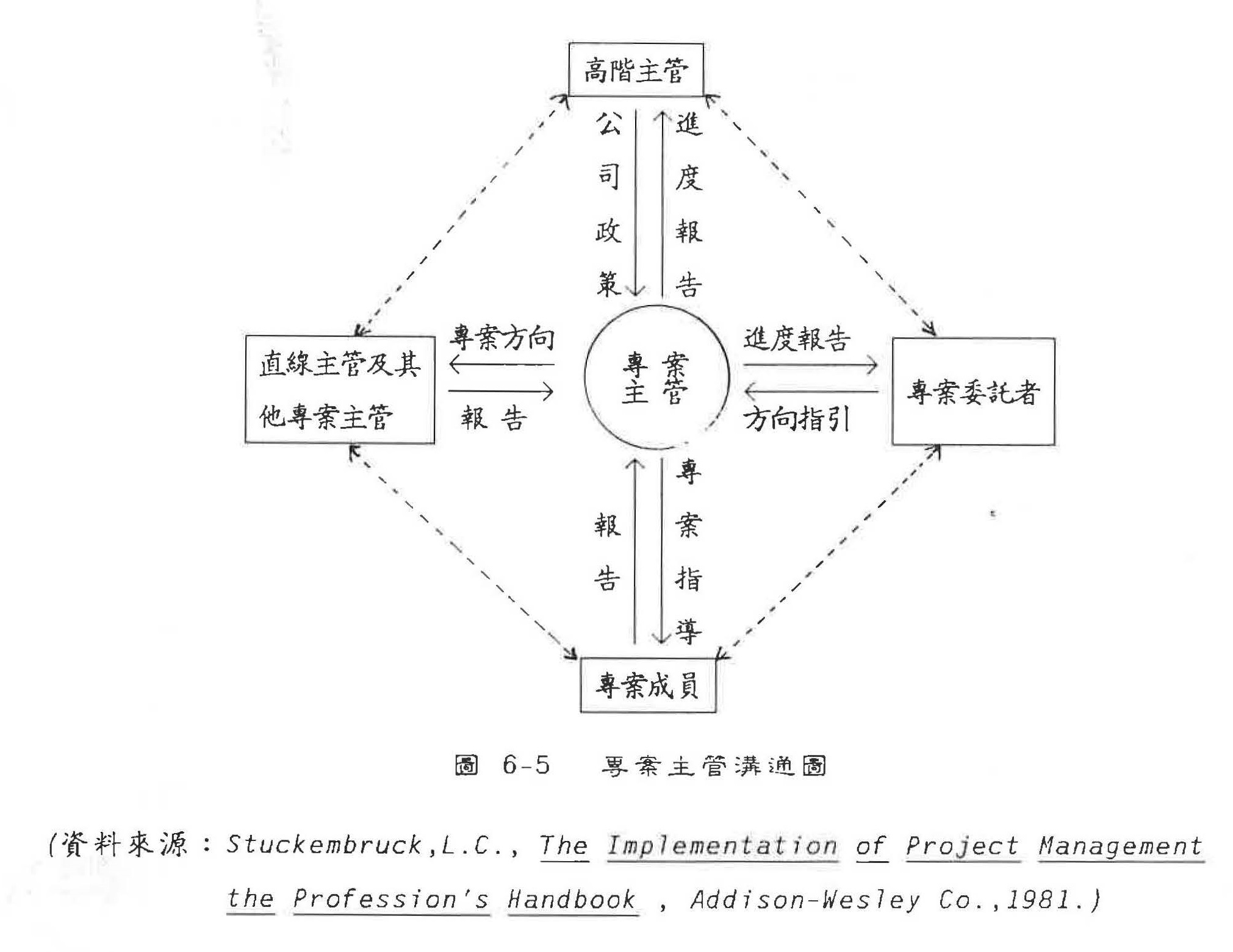

專案主管與其他和專案相關的人員溝通內容如圖6-5所示。一般而言,專案活動發生溝通的障礙有下列幾項因素:
1.對整體目標的認知有差距,而導致誤解或衝突。
2.在資源的運用上產生互相競爭,以致造成溝通障礙。
3.主管之間的敵對或人格上的衝突。
4.組織內其他部門存有拒絕改變的態度,使溝通發生困難。

(二)領導
身為一位專案主管,在領導專案團隊時必須注意兩件事(3):
1.專案主管在領導專案成員時,通常以個人的影響力及說服的方式,較少運用正式的職權,因此專案主管是處於低
權力的領導地位。
2.專案主管必須肩負傳遞大量訊息的任務,因此身為專案活動的領導者,必須經常與專案成員接觸。
因此,專案主管應該摒棄以權力為中心的領導,採取參與管理的領導型態,才能發揮團隊的效能。
(三)激勵
談到激勵,專案主管必須肩負二種任務,第一是激勵自己,第二是激勵成員。專案主管通常是由機械工程人員晉
陞擔任,因此他們都具備了良好的知識技術背景,但是專案主管與工程師的工作內容大不相同,工程師溝通的對
象是「事」,而專案主管溝通的對象是「人」,在工作上往往遭遇許多衝突和挫折,因此專案主管應時時激勵自
己。在另一方面,專案主管還要依據專案成員不同的需求,給予適當的激勵,以維持專案團隊的工作士氣。
六、資訊子系統
資訊子系統主要的目的是提供整個專案活動所需要的訊息,以供規劃、決策、控制之用。一般而言,專案資訊系
統有三個基本目標(4):
1.此資訊系統必須有足夠的彈性,能配合不同專案主管的個別需求。
2.配合不同尋索的需求。
3.配合不同委託者對資訊的需求。
為了達到上述三個基本目標,在設計專案資訊系統時,必須考慮下列原則(5):
1.在成本、時間、績效的考量下提供必要的資訊。
2.以標準化的形式提供資訊,增加高階主管對多項專案的規劃與控制。
3. 資訊系統的設計必須以決策為導向,提供高階主管,專案主管決策所需要的訊息。
4.提供專案委託者所需要的訊息。
5.專案資訊系統必須和整個組織的資訊系統及策略規劃系統互相配合。
6.專案資訊系統必須有警示的功能。
7.必須與目前專案管理的指導原則一致。
8.除了提供例行性的報告外,也能提供特殊事件的分析資料。
9.在專案活動進行的不同階段提供所需要的資料。
10.提供直線主管基本的資料,以協助專案人員對專案工作的執行。
七、文化子系統
存在於組織中的文化系統,對專案成員的認知、態度、行為都會互相配合。適合專案活動推行的組織文化有下列
特徵。
1.組織中必須營造出一種開放的氣氛,接受專案成員的新構想,專案成員共同分享訊息,共同解決問題。
2.專案人員共同參與決策的制定。在專案活動進行中,需要專案成員間高度的合作,因此專案成員必須互相信
賴,營造出一種共同投入、互信互賴的氣氛。
3.強調創新,以目標來衡量績效。
4.強調平等,不強調權力、地位的差異。
5.開放溝通管道,促進訊息的流通。
肆、專案管理的動態性
由於整個專案活動的執行,需要相當長的時間,隨著時間的經過,專案執行的重點,人力的需求也會改變,因此專案管理應該是一種動態的管理方式,有其階段性,整個專案管理的過程大致上可分為四個階段(6),分別是:
一、觀念期(conceptual phase)
二、規劃期(planning phase)
三、執行期(execution phase)
四、結束期(termination phase)

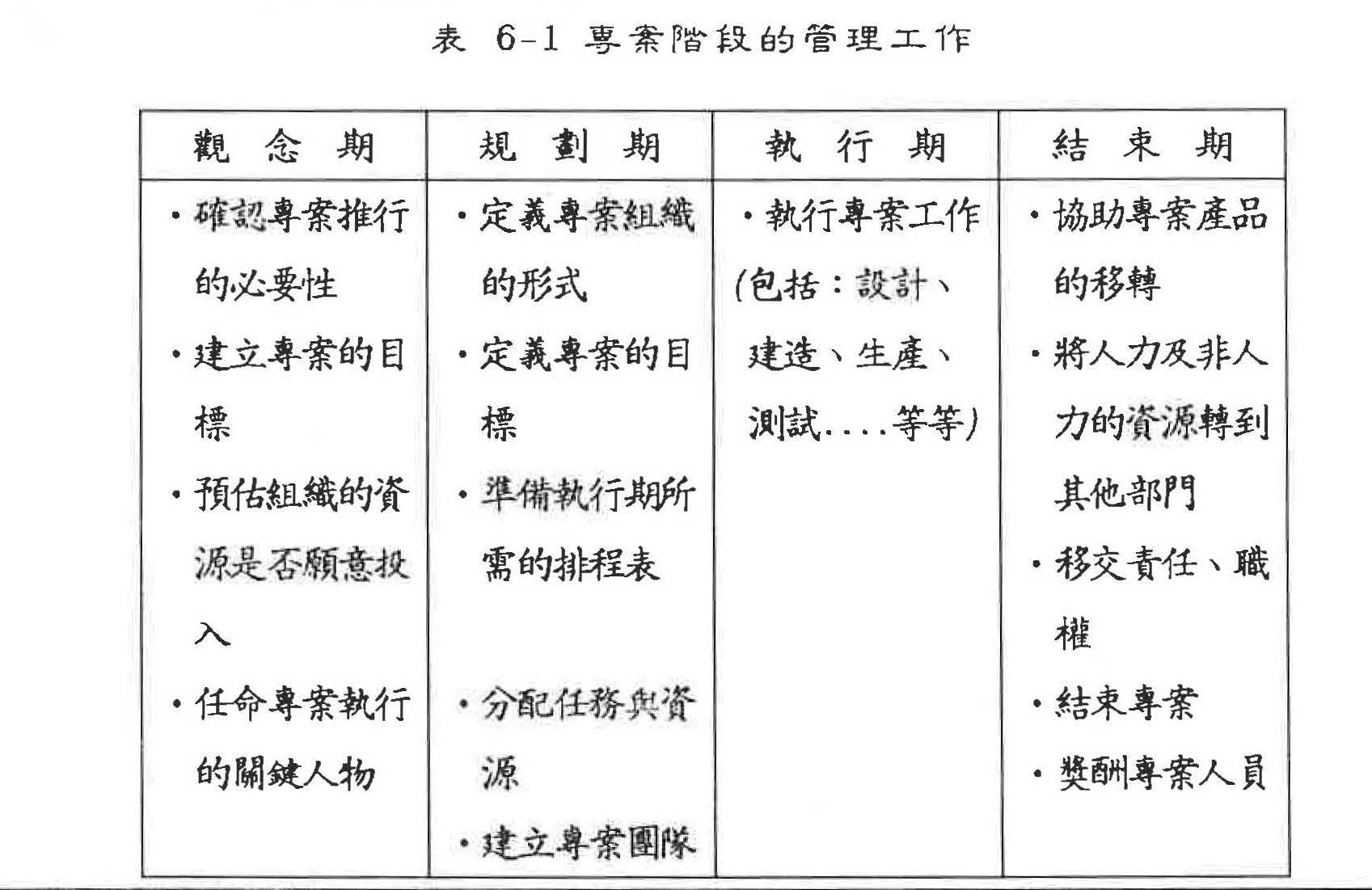

各專案階段所需進行的工作如表6-1所示。

專案管理四個階段的人力需求、資金投入及專案團隊的行為特徵分別說明如下。
一、觀念期
在觀念期,專案活動的人力需求較小,資金投入也少,但風險卻很高。在觀念期由於有許多事情尚未確定,專案
推行的必要性也正在評估當中,因此專案成員的衝突最大,衝突解決最常使用的模式依次是面對面的解決,安撫
及妥協。此時期的組織氣候則屬於參與管理型態的組織氣候,專案成員必須以合作、相互調整的方式來達成任
務。此外,由於觀念期的專案成員都是專案活動推行的重要人物,決策權較大,因此專案成員的工作滿足也較
高。
二、規劃期
專案活動進入規劃期後,專案成員的編制逐漸增加,此時期需要大量的工程人員學與專案技術的規劃。在規劃
期,衝突的原因大部分與專案內容的優先順序有關。衝突的解決方式則採取面對面及妥協的方式,由於職權的劃
分逐漸清楚,因此強迫的解決方式也逐漸增加。
在規劃期,由於預算以及排程已大致確定,工作也分配完成,專案成員為了爭取資源,於是產生以專案內容為導
向的衝突。由於此階段的工作只在規劃與設計,參與規劃的人員不見得會繼續留在專案工作,因此專案成員的工
作滿足較低。

三、執行期
執行期專案團隊的規模與規劃期差不多,資金的投入相當大,衝突的強度比觀念期及規劃期低,衝突的來源為計
畫執行順序、技術問題及管理程序。較常使用的衝突解決模式是面對面、妥協以及強迫的方式,而工作滿足在執
行期則顯得相當低。
在執行期,專案團隊工作滿足較低的原因是:衝突經常以職權或權力的方式求解決,專案成員必須在先前規劃期
人員所訂的標準下達成任務,若規劃期產生任何差錯,必定在執行期顯現出來,在執行期的工作人員還必須為別
人留下的錯誤,進行補救的工作,因此工作滿足較低。
四、結束期
在結束期專案團隊的規模迅速縮小,衝突的強度相當低,通常採取面對面、妥協及安撫的方式求解決衝突。大部
分的專案參與者都回到原來的工作崗位, 或被指派到新的專案,只留下少數人處理專案移交的工作。由於大部分
的工作已完成,對於專案的成果也無法在結束期改變,因此專案成員所產生的衝突較少。

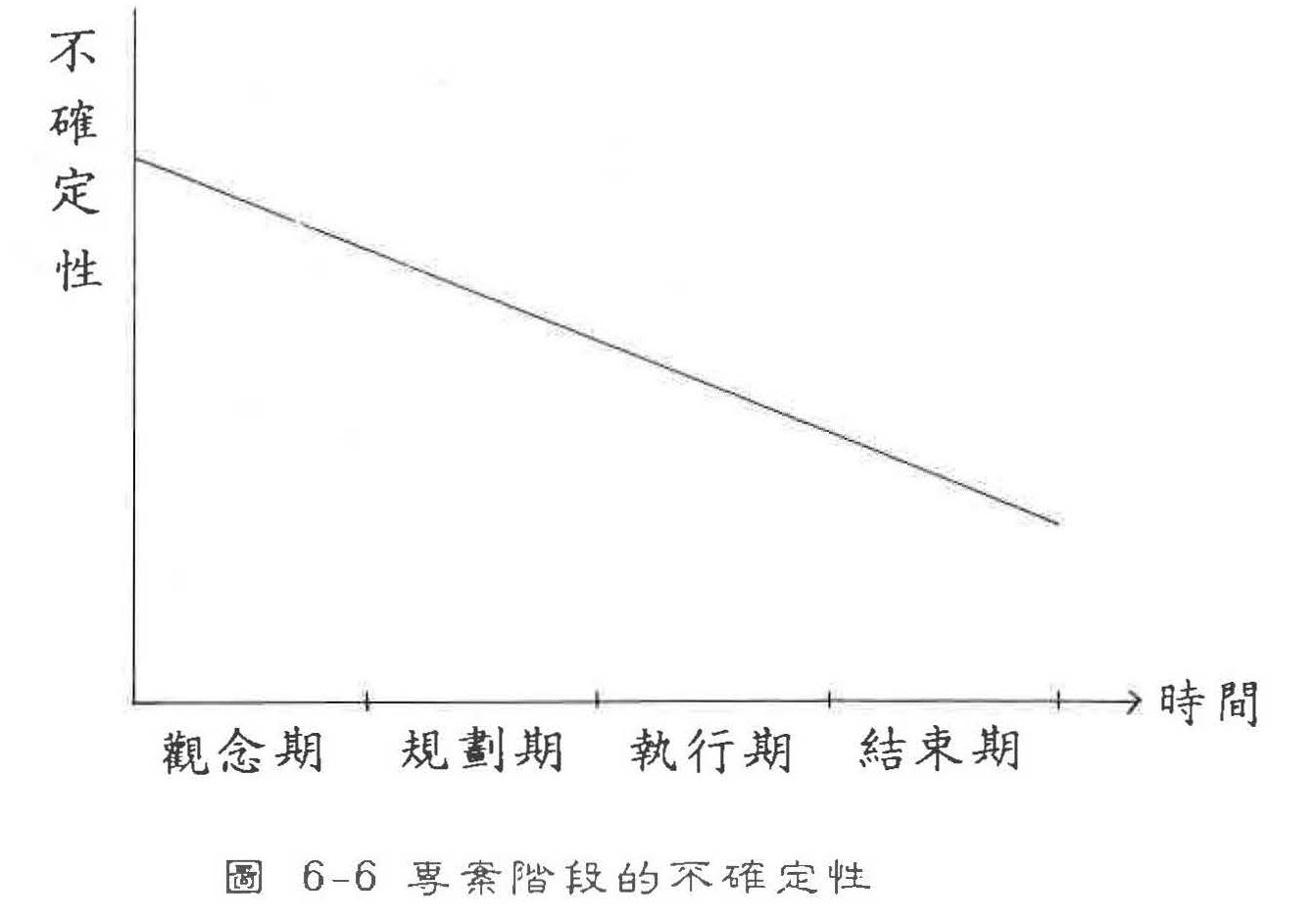

由上述說明可知:專案管理本身具動態性,在不同階段所遭遇的問題也不同,對專案主管而言,有下列幾點建
議:
1.專案團隊的規模,應視工作量的實際需要而編制,不宜隨意擴大,以免影響整個專案的工作效率。
2.專案組織應保持適當的彈性,避免專案組織進分僵化。
3.隨著專案活動的進行,專案成員的工作滿足有逐漸降低的情形,因此專案主管應對專案成員給予適當的激勵,以
維持工作士氣。
4.建立適當的溝通管道,鼓勵專案成員共同解決衝突。
